När vi bygger Uppsala spårväg kommer flera arbeten ske samtidigt längs sträckan. Ledningar i marken ska flyttas, nya gång- och cykelvägar ska byggas och spårvägen ska anläggas. Arbetena kommer att pågå under flera år och ske i etapper.

På vissa sträckor längs spårvägen kommer spårvagnen att rulla på befintliga gator. Det betyder att vi behöver bygga om de vägarna och bland annat flytta på ledningar som ligger under marken. Arbetet är uppdelat i etapper och startade hösten 2024.

När vi har flyttat ledningarna går arbetet över till att anlägga själva spårvägen. När det är dags kommer den här sidan att uppdateras med information om anläggningsarbetet.

Se etapperna för arbetet i kartbilden och läs mer om pågående och kommande ledningsflyttar nedan.

1 av 1
Karta som visar de olika etapperna för arbetet med spårvägen.
Kartbilden visar etapperna för arbetet med att flytta ledningar för att förbereda för spårväg.

Pågående ledningsflyttar

Just nu genomför vi flera ledningsflyttar längs spårvägssträckan i Uppsala. De här en del av förberedelserna inför arbetet med att anlägga spårvägen.

  1. Etapp 1: Uppsala C-Bäverns gränd-Munkgatan

    Etapp 1 omfattar sträckan Uppsala C–Bäverns gränd–Munkgatan.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Uppsala centralstation, Bäverns gränd och Munkgatan ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi startade arbetet längs Munkgatan i mars 2025. Det kommer att pågå under cirka 8 månader. Munkgatan är helt avstängd för all trafik förutom blåljus.

    Det här händer under vecka 39, 22 september – 28 september:

    • Vi arbetar med VA-schakt vid Islandsbron.
    • Intill Sjukhusvägen mellan Slottskällan, Veteranparken och Svandammshallarna arbetar vi med el- och fiberschakt.

    Så kan det se ut med spårväg längs etapp 1

    1 av 2
    Visionsbild av spårvagn som åker längs Bäverns gränd.
    Spårvagn längs Bäverns gränd. Illustration av LundbergDesign.



  2. Etapp 3: Dag Hammarskjölds väg

    Etapp 3 omfattar flytt av ledningar på Dag Hammarskjölds väg från korsningen Sjukhusvägen till korsningen Husargatan.

    Arbete som pågår

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) som ligger under Dag Hammarskjölds väg ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Arbetet startade i september 2024 och pågår till slutet av oktober 2025.

    Aktuellt

    Det här händer under vecka 39, 12 september – 28 september:

    • Vi schaktar för fjärrvärme längs Dag Hammarskjölds väg på östra sidan.
    • Vi arbetar med ledningsschakt för vatten korsande Dag Hammarskjölds väg.
    • Vi lägger kantsten vid östra sidan av Dag Hammarskjölds väg.

    Så påverkas trafiken

    Trafiken längs Dag Hammarskjölds väg kommer att påverkas under ledningsflytten. Du som går, cyklar eller kör bil i området kan läsa mer om aktuella trafikavstängningar längs vägen på vår sida om vägarbeten och avstängningar.

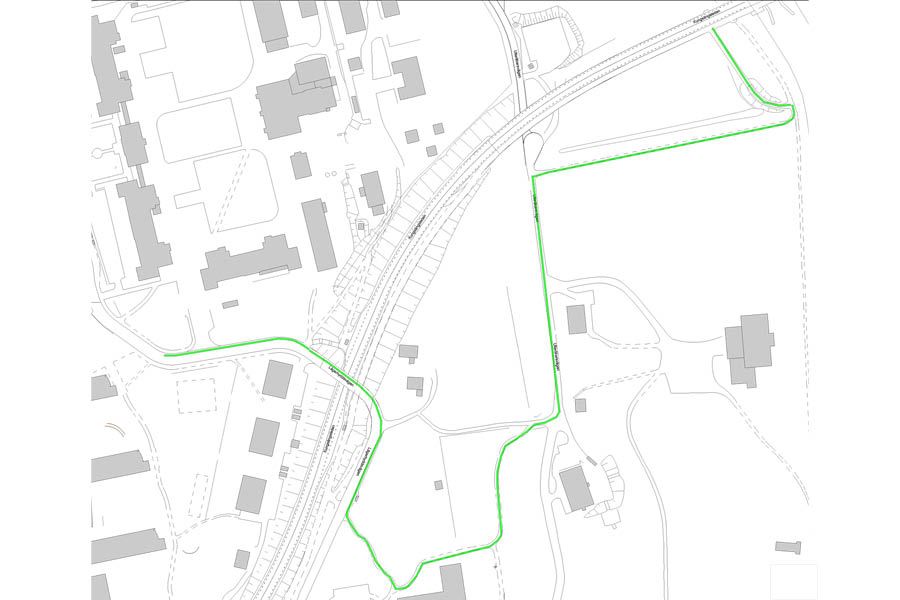

    Se hur trafiken påverkas av arbetet på Dag Hammarskjölds väg

    Så påverkas kollektivtrafiken

    Se hur busslinjer och hållplatser påverkas av arbetet på ul.se/uppsalautvecklas

    Buller

    Buller kopplat till vägarbeten kan förekomma.

    Träd och växtlighet

    Träden längs Dag Hammarskjölds vägs mittrefug och västra sida tas ner eller flyttas. Nedtagna träd läggs antingen i faunadepåer eller körs till kommunens träverkstäder för att omvandlas till parkbänkar, fågelholkar eller flis till naturstigar. De 14 träd som flyttats från Dag Hammarskjölds väg står nu längs Fålhagsleden. Framtidens Dag Hammarskjölds väg kommer att kantas av en treradig allé. De nya träden planteras efter att spåren byggts.

    Så kan Dag Hammarskjölds väg se ut med spårväg

    Spårvagnar möts på Dag Hammarskjölds väg. Illustration av LundbergDesign.

  3. Etapp 7: Södra Ulleråker

    Etapp 7 omfattar ett skogsparti som ligger söder om Ulleråkersvägen.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Arbetet utförs av Vattenfall Heat och pågår fram till september 2025 samt maj-september 2026

    Mer information

    Arbetet som sker påverkar inte allmänheten.

  4. Etapp 8: Hugo Alfvéns väg och Gottsunda allé

    Etapp 8 omfattar en del av Vårdsätravägen, Hugo Alfvéns väg och Gottsunda allé fram till Dag Hammarskjölds väg.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) som ligger under Hugo Alvéns väg och Gottsunda allé samt del av Vårdsätravägen ska flytta till ett nytt läge vid sidan av de kommande spåren. I denna etapp påverkas Vårdsätravägen från den korsning där Norbyvägen och Vårdsätravägen möts till den cirkulationsplats som finns där Vårdsätravägen och Hugo Alfvéns väg möts.

    Tidplan

    Arbetet startade i november 2024 och kommer att pågå under cirka 16 månader.

    Aktuellt

    Det här gör vi under vecka 39, 22 september – 28 september:

    • Vi arbetar med schaktning och vatten- och avlopp i området kring Bandstolsvägen.
    • Borrningen och sprängningen är pausad just nu men spontning pågår i området omkring Vårdsätravägen.

    Så påverkas trafiken

    Trafiken längs Hugo Alvéns väg, Gottsunda allé och Vårdsätravägen kommer att påverkas under ledningsflytten. Vägar och lekparker kommer att vara helt eller delvis avstängda under byggtiden. Du som går, cyklar eller kör bil i området kan läsa mer om aktuella trafikavstängningar längs vägarna på vår sida om vägarbeten och avstängningar:

    Läs om hur trafiken påverkas av arbetet på del av Vårdsätravägen, Hugo Alfvéns väg och Gottsunda allé

    Så påverkas kollektivtrafiken

    Se hur busslinjer och hållplatser påverkas av arbetet på ul.se/uppsalautvecklas

    Buller

    I samband med att vi behöver spränga i området kommer buller att förekomma. Övrigt buller kopplat till vägarbeten kan också uppstå.

    Träd och växtlighet

    Vi försöker att påverka så få träd som möjligt längs spårvägssträckan och behålla de träd som växer där idag. Under arbetet tar vi endast ner de träd som direkt påverkas av arbnetet. Inom arbetsområdet påverkas träd som växer i naturmark samt åtta träd som klassas som planterade gatuträd. Fyra av gatuträden har redan flyttats och växer nu längs Fålhagsleden.

    Längs Hugo Alfvéns väg planerar vi för en fyrradig allé. Längs Gottsunda allé planerar vi för en fyrradig allé fram till korsningen med Slädvägen. De nya träden planteras efter att spåren byggts.

    Träd och artskydd längs spårvägssträckan

    Störningar i vattenleverans

    Uppsala Vatten ansvarar för störningar i vattenleveransen som kommer
    att förekomma under arbetet. Besök uppsalavatten.se/sms och registrera ditt mobilnummer för att ta emot sms om driftstörningar. Kontakta Uppsala Vattens kundservice 018–727 94 00 om du har frågor.

    Så kan Gottsunda Centrum se ut med spårväg

    Spårvagnar möts vid Gottsunda Centrum. Illustration av LundbergDesign.

  5. Etapp 11: Väg 255-Skåneresan

    Etapp 11 omfattar Väg 255 och Skåneresan. Väg 255 omfattar korsningen med Skåneresan samt cirka 250 meter norr om och 200 meter söder om korsningen. Skåneresan påverkas i sin fulla längd mellan Väg 255 och Stenbrohultsvägen.

    Arbete vi ska utföra

    Väg 255 och Skåneresan ska delvis sänkas för att spårvägen ska kunna angöra depån och hållplatser i flackare lutning. Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Skåneresan ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Arbetet startade i januari 2025. Det kommer att pågå under cirka 14 månader.

    Aktuellt

    Under vecka 38, 15 september – 21 september arbetar vi med:

    • Vi tätar diken.
    • Vi arbetar med schakt för vatten och avlopp.
    • På väg 255 arbetar vi med förstärkningslager.
    • Mellan Stenbrohultsvägen och väg 255 är vi klara med fjärrvärmeschakt. Återfyll/återställning kvarstår.
    • Vi schaktar för sänkning av väg 255.
    • Bergsprängning för ledningsschakt sker under vecka 38 och vecka 39.
    • Vi påbörjar snart återställning och finplanering Stenbrohultsvägen.
    • Vi planerar för en tillkommande tillfällig väg vid korsning omledningsväg 255 för att kunna sänka sista delen av väg 255.

    Så påverkas trafiken

    Trafiken längs väg 255 och Skåneresan kommer att påverkas under vägarbetena. Du som går, cyklar eller kör bil i området kan läsa mer om aktuella trafikavstängningar på vår sida om vägarbeten och avstängningar.

    Läs om hur trafiken påverkas av arbetet på väg 255 och Skåneresan

    Så påverkas kollektivtrafiken

    Se hur busslinjer och hållplatser påverkas av arbetet på ul.se/uppsalautvecklas

    Buller

    Buller kopplat till vägarbeten kan förekomma.

    Träd och växtlighet

    Vi försöker att påverka så få träd som möjligt längs spårvägssträckan och att behålla de träd som växer där idag. Träd som idag växer i skogspartierna intill väg 255 och Skåneresan där omledningsvägarna ska dras och där ledningarna ligger i marken kommer att tas ner.

    Vi planerar att i framtiden ha en fyrradig allé längs med Skåneresan. En tvåradig allé planteras i samband med att spåren är anlagda. De två yttre trädraderna planteras i samband med att de sydöstra stadsdelarna utvecklas.

    Träd och artskydd längs spårvägssträckan

    Så kan depån där spårvagnarna parkeras och underhålls se ut

    En depå för underhåll och parkering av spårvagnar kommer att byggas i sydöstra Uppsala i närheten av Nåntuna. Illustration av LundbergDesign med original av Tengbom.

Kommande ledningsflyttar

Inom kort startar arbetet med att flytta ledningar på fler platser i Uppsala. Vi planerar för att minska störningar och hålla byggtiden så effektiv som möjligt.

  1. Etapp 2: Sjukhusvägen

    Etapp 2 omfattar Sjukhusvägen från korsningen Munkgatan till korsningen Dag Hammarskjölds väg.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Sjukhusvägen ska flytta till ett nytt läge vid sidan av de kommande spåren. Sjukhusvägen är trång och för att få plats kommer gatan breddas in mot fastigheter i området. Påverkan på omgivningen kommer vara märkbar och kravet på framkomlighet är hög.

    Tidplan

    Vi planerar att starta arbetet i november 2025. Det kommer att pågå under cirka 24 månader.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

    Så kan Sjukhusvägen se ut med spårväg

    1 av 2
    Så ser Sjukhusvägen ut idag, utan spårväg.
    Sjukhusvägen idag, innan spårväg byggs. Nästa bild visar hur Sjukhusvägen kan se ut med spårväg.
  2. Etapp 4: Torgny Segerstedts allé

    Etapp 4 omfattar Torgny Segerstedts allé från korsningen Husargatan/Dag Hammarskjölds väg till Vårdsätravägen.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) som ligger under Torgny Segerstedts allé ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi planerar att börja arbetet under hösten 2025. Arbetet kommer att pågå i ungefär sju månader.

    Det handlar om ledningsarbeten på Torgny Segerstedts allé, mellan korsningen Rosendalsvägen och Vårdsätravägen. Vi kommer också att göra ett mindre arbete vid korsningen Torgny Segerstedts allé och Gerd Enequists gata.

    Det mindre arbetet påverkar inte bil- eller busstrafiken, men gång- och cykeltrafiken kan behöva ledas om tillfälligt.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

    Så kan Torgny Segerstedts allé se ut med spårväg

    Hållplats Talltorget på Torgny Segerstedts allé i Rosendal. Illustration av White Arkitekter.

  3. Etapp 5: Regementsvägen-Lägerhyddsvägen

    Etapp 5 omfattar sträckan Regementsvägen-Lägerhyddsvägen mellan cirkulationsplatsen vid Dag Hammarskjölds väg och en bit av Ulleråkersvägen.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Regementsvägen och Lägerhyddsvägen ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi planerar att starta arbetet i oktober/november 2025. Det kommer pågå under cirka 12 månader.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

  4. Etapp 6: Vårdsätravägen

    Etapp 6 omfattar Vårdsätravägen från korsningen Torgny Segerstedts allé till strax efter korsningen Bernadottevägen.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Vårdsätravägen ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi planerar att starta arbetet under hösten 2025. Det kommer att pågå under cirka 14 månader.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

  5. Etapp 9: Ulls väg

    Etapp 9 omfattar Ulls väg från i höjd med statens veterinärmedicinska anstalt ned till korsningen med Ulltuna allé.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Ulls väg ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi planerar att starta arbetet under våren 2026. Det kommer att pågå under cirka 12 månader.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

  6. Etapp 10: Ultunaallén

    Etapp 10 omfattar Ultunaallén från Dag Hammarskjölds väg till fram till korsning med Ulls väg. Efter korsningen påverkas naturmarken söder om Ulltunaallé fram till Fyrisån.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Ulltuna allén ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi planerar att starta arbetet under våren 2026. Det kommer att pågå under cirka 12 månader.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

Färdiga ledningsflyttar

Än så länge är det ingen ledningsflytt som är färdig. Så snart arbetet med ledningsflytt är klart i en etapp kommer du att kunna se det här.

Hjälp oss förbättra informationen om spårvägen

Dina synpunkter gör skillnad. Genom att svara på några snabba frågor hjälper du oss att göra informationen om spårvägen tydligare, enklare att hitta och mer relevant för dig som bor, arbetar eller rör dig i området.

Tidplan för arbetet med spårvägen

Ta del av kommande milstolpar och viktiga händelse kopplat till spårvägen.

Därför flyttar vi ledningar i marken

Nu flyttar vi ledningar som ligger i marken där spårvägen ska gå är för att vi lättare ska kunna komma åt dem vid till exempel reparationer, utan att behöva riva upp spår. Många ledningar är också gamla och behöver bytas ut.

Bro för spårväg mellan Ultuna och Nåntuna

En ny gång-, cykel- och spårvägsbro ska byggas över Fyrisån i höjd med Ultuna och Nåntuna. Bron kommer länka samman den östra och västra sidan av Uppsala på ett nytt sätt och öppna upp för resor till den framtida järnvägsstationen i Bergsbrunna.

Stadsutveckling längs spårvägen

Längs spårvägssträckan finns flera stadsdelar och i framtiden ska ytterligare områden utvecklas. Nya bostäder, skolor och vårdinrättningar ska byggas. Plats ska också skapas för företag och verksamheter.

Mer om spårvägen i Uppsala

Möten och dialoger om spårvägen

Ta del av de dialoger och möten som planeras och som genomförts under arbetet med Uppsala spårväg. Genom samtal, informationsmöten och öppna träffar skapas möjligheter för invånare och andra berörda att få information och ställa frågor om arbetet.

Därför bygger vi spårväg

En modern spårväg rymmer många resenärer, är tillgänglig och erbjuder ett bekvämt resande.

Framtidens spårväg

Var ska spårvägen gå och var kommer de framtida hållplatserna att ligga? Här kan du ta del av information om framtidens spårväg.

Natur, vatten och livsmiljö

Spårvägen ska göra Uppsala till en ännu bättre stad att leva, verka och bo i. Därför är det viktigt för oss att spårvägen påverkar miljön så lite som möjligt.

Detaljplaner, beslut och rapporter

Ta del av detaljplanerna som rör spårvägen och spårvagnsdepån, de politiska beslut som tagits och läs rapporter som legat till grund till valet av spårväg som transportmedel.

Kostnader och finansiering

Uppsala kommun, Region Uppsala och staten delar på kostnaderna för spårvägen. Här kan du läsa om hur spårvägen finansieras och om beräknande kostnader för den.

Kontakta oss om spårvägen

Här hittar du information om hur du kan kontakta oss samt information om hur vi är organiserade.

Trafikstörningar och vägarbeten

I samband med vi bygger Uppsala spårväg kommer många människor som lever, bor och verkar i Uppsala att påverkas av det arbete som sker. Håll dig uppdaterad om pågående trafikstörningar och vägarbeten.
