När vi bygger Uppsala spårväg kommer flera arbeten ske samtidigt längs sträckan. Ledningar i marken ska flyttas, nya gång- och cykelvägar ska byggas och spårvägen ska anläggas. Arbetena kommer att pågå under flera år och ske i etapper.

På vissa sträckor längs spårvägen kommer spårvagnen att rulla på befintliga gator. Det betyder att vi behöver bygga om de vägarna och bland annat flytta på ledningar som ligger under marken. Arbetet är uppdelat i etapper och startade hösten 2024.

När vi har flyttat ledningarna går arbetet över till att anlägga själva spårvägen.

Se etapperna för arbetet i kartbilden och läs mer om pågående och kommande ledningsflyttar nedan.

1 av 1

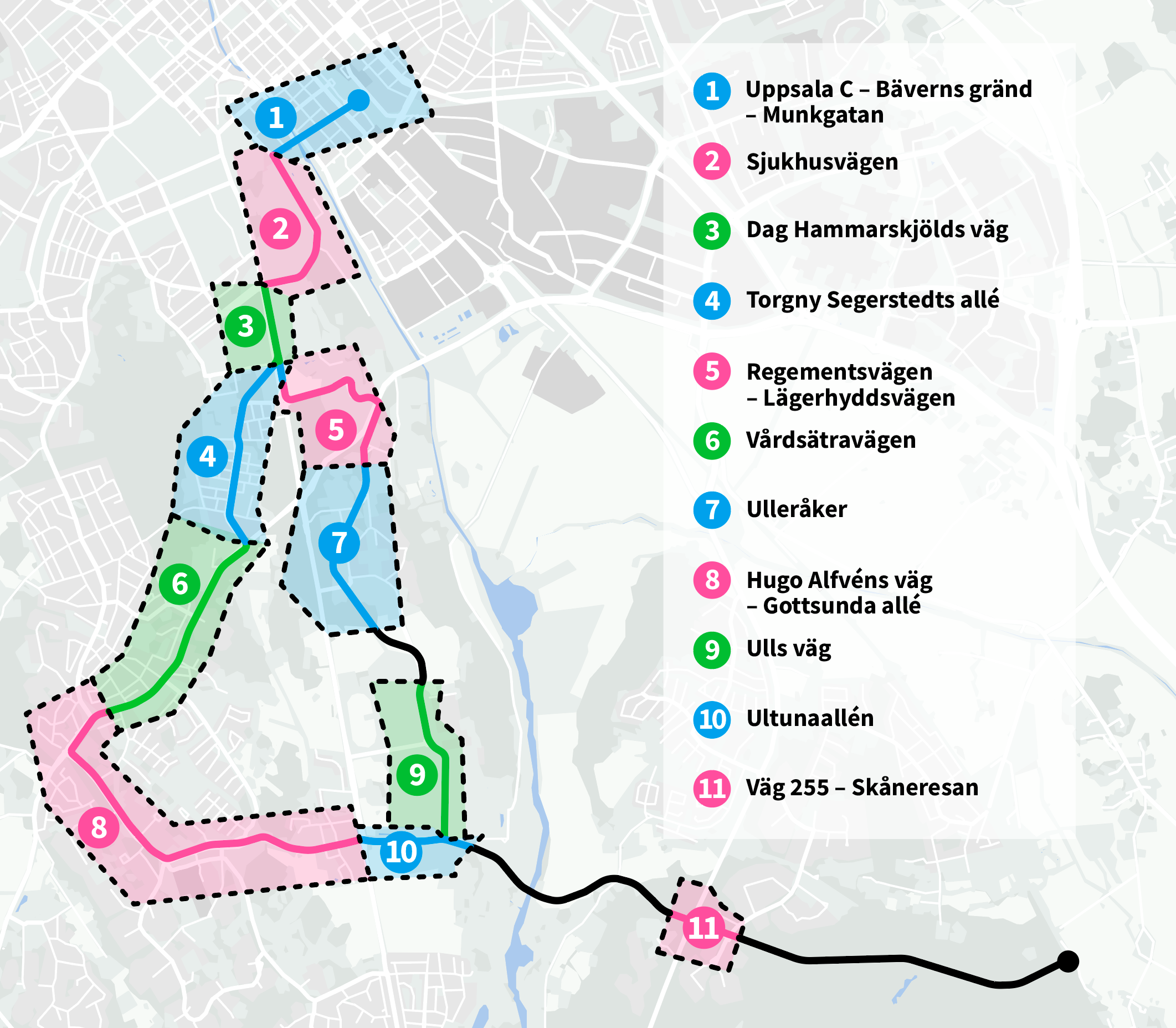

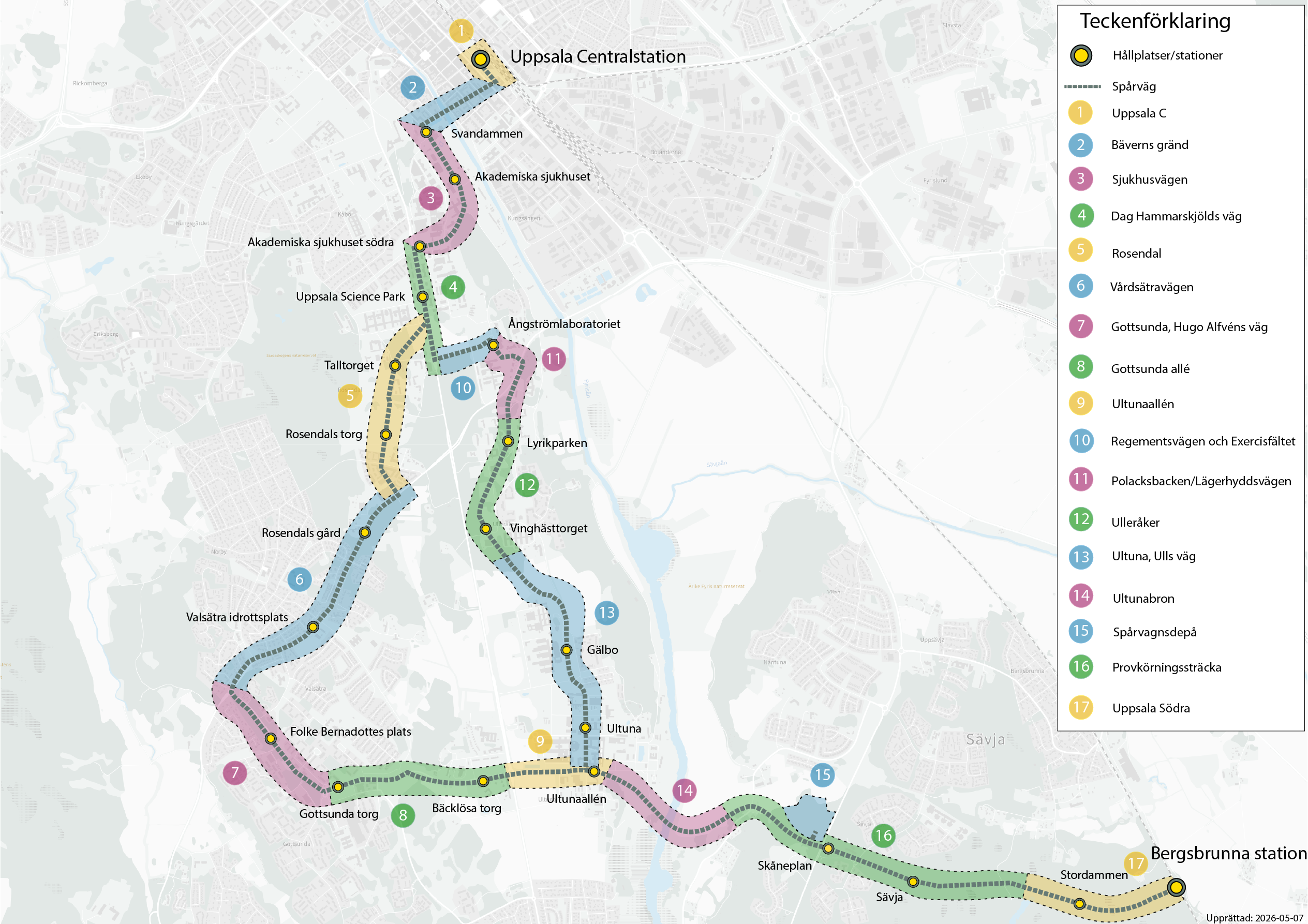

Etappkarta

Pågående arbeten

Just nu genomför vi flera arbeten längs spårvägssträckan i Uppsala. De här en del av förberedelserna inför arbetet med att anlägga spårvägen.

  1. Etapp 1: Uppsala C-Bäverns gränd-Munkgatan

    Etapp 1 omfattar sträckan  Uppsala C-Bäverns gränd-Munkgatan.
    Etapp 1 omfattar sträckan Uppsala C–Bäverns gränd–Munkgatan.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Uppsala centralstation, Bäverns gränd och Munkgatan ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi startade arbetet längs Munkgatan i mars 2025. Det kommer att pågå till maj 2026. Munkgatan är helt avstängd för all trafik förutom blåljus.

    Det här händer under vecka 15

    • Vi arbetar med VA-schakt mellan Islandsbron och Trädgårdsgatan.
    • Vi arbetar med VA-schakt vid sidan av Sjukhusvägen mitt emot Svandammen.
    • Vi lägger en provisorisk fjärrvärmeledning mellan Islandsbron och Trädgårdsgatan.

    Så kan det se ut med spårväg längs etapp 1

    1 av 2
    Visionsbild av spårvagn som åker längs Bäverns gränd.
    Spårvagn längs Bäverns gränd. Illustration av LundbergDesign.

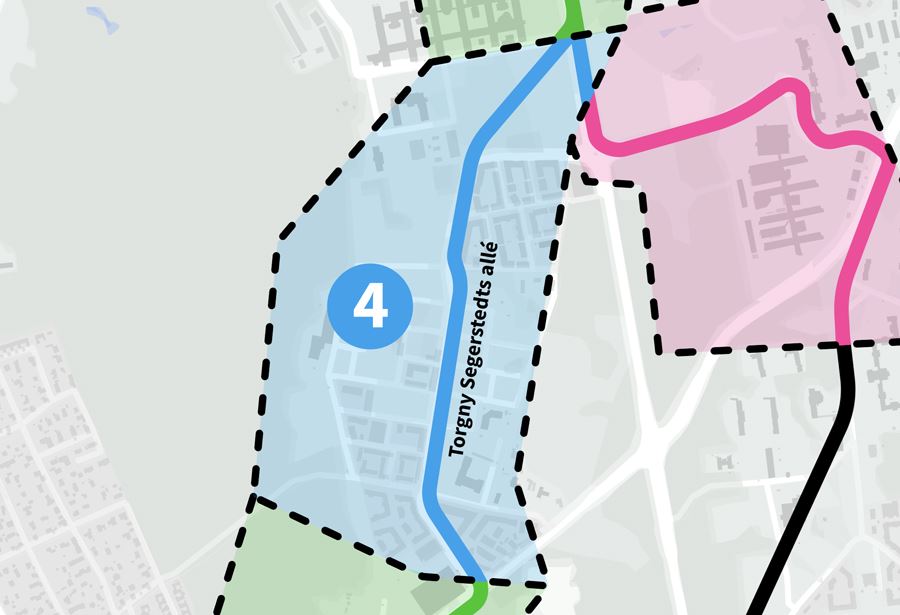

  2. Etapp 4: Torgny Segerstedts allé

    Etapp 4 omfattar Torgny Segerstedts allé från korsningen Husargatan/Dag Hammarskjölds väg till Vårdsätravägen.
    Etapp 4 omfattar Torgny Segerstedts allé från korsningen Husargatan/Dag Hammarskjölds väg till Vårdsätravägen.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) som ligger under Torgny Segerstedts allé ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Arbetet startade i november 2025 och pågår till juni 2026.

    Det handlar om ledningsarbeten på Torgny Segerstedts allé, mellan korsningen Rosendalsvägen och Vårdsätravägen. Vi kommer också att göra ett mindre arbete vid korsningen Torgny Segerstedts allé och Gerd Enequists gata.

    Det här händer under vecka 15

    • Schaktarbeten pågår på Torgny Segerstedts allé i höjd med USIF arena.
    • Trafiken påverkas i korsningen Vårdsätravägen och Torgny Segerstedts allé under vecka 10 till och med vecka 17.
    • Vi stänger av Torgny Segerstedts allé i två etapper och under den perioden kommer bil- och kollektivtrafiken att påverkas. Läs mer om avstängningen här

    Spårväg på Talltorget, Torgny Segerstedts allé  i Rosendal.
    Hållplats Talltorget på Torgny Segerstedts allé i Rosendal. Illustration av White Arkitekter.

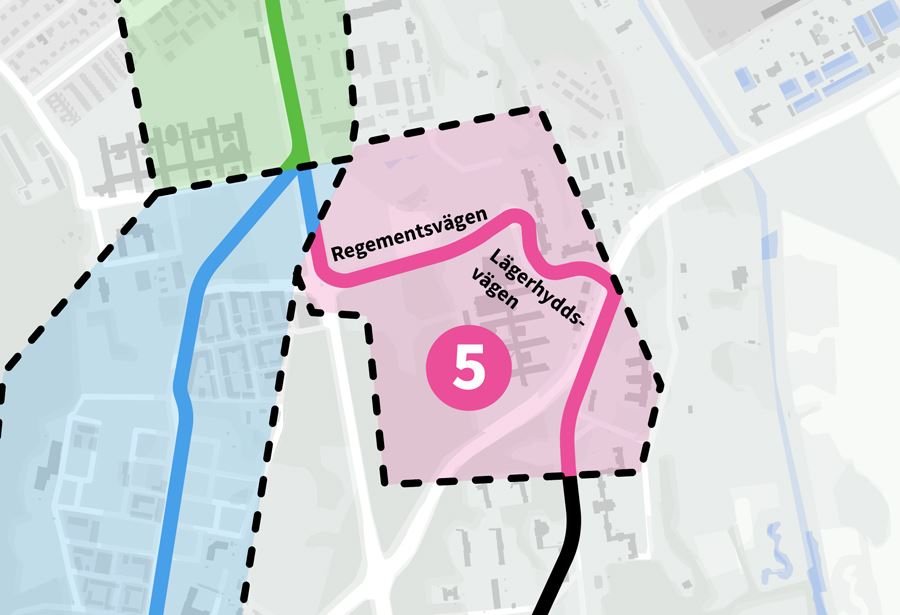

  3. Etapp 5: Regementsvägen-Lägerhyddsvägen

    Etapp 5 omfattar sträckan Regementsvägen-Lägerhyddsvägen mellan cirkulationsplatsen vid Dag Hammarskjölds väg och en bit av Ulleråkersvägen.
    Etapp 5 omfattar sträckan Regementsvägen-Lägerhyddsvägen mellan cirkulationsplatsen vid Dag Hammarskjölds väg och fram till Kungsängsleden.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Regementsvägen och Lägerhyddsvägen ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Arbetet startade i december 2025 och pågår till april 2027. Ledningsarbete pågår under första kvartalet 2026.

    Det här gör vi under vecka 15

    • Schakt för omläggning av ledningar norr om Regementsvägen.
    • Schakt för ledningar mellan gång- och cykelväg och körbana.
    • Gula stigen är avstängd för cykel- och gångtrafik.
    • Schaktarbete pågår längs med västra sidan av Dag Hammarskjölds väg
    • Se nedan bild för omledning av trafik Regementsvägen-Lägerhyddsvägen.

    Så påverkas trafiken

    Trafiken längs Regementsvägen och Lägerhyddsvägen kommer att påverkas under ledningsflytten. Vägar kommer att tidvis att vara delvis avstängda men framkomliga under byggtiden. Läs mer om aktuella trafikavstängningar längs vägarna på vår sida om vägarbeten och avstängningar

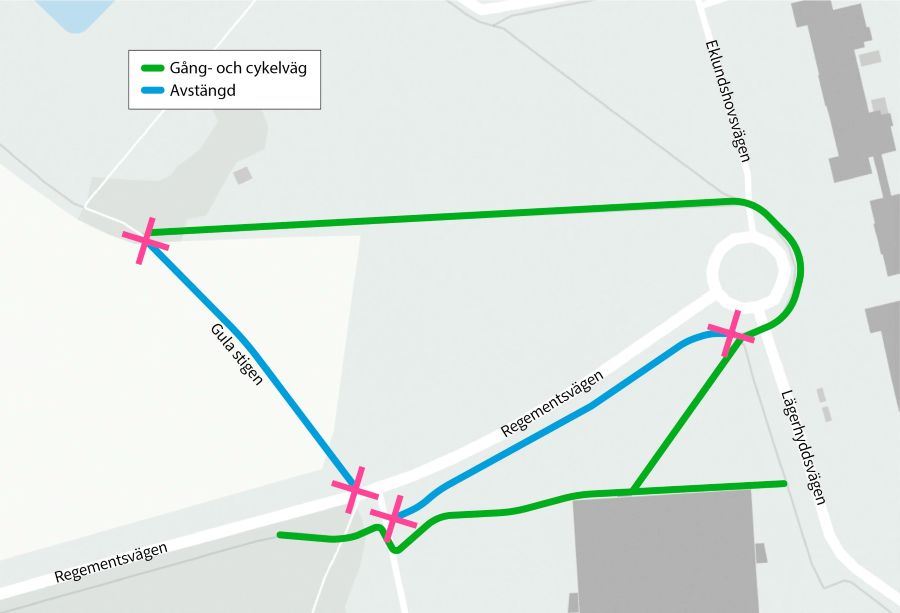

    Omledning av gång- och cykelvägar på Regementsvägen

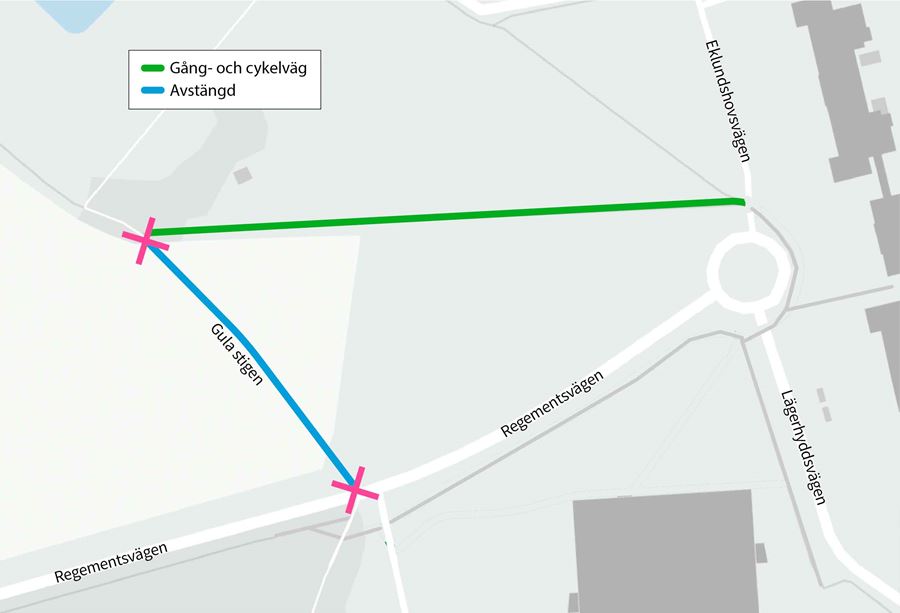

    Omledning gång- och cykelväg Regementsvägen-Lägerhyddsvägen.

  4. Etapp 7: Södra Ulleråker

    Etapp 7 omfattar ett skogsparti som ligger söder om Ulleråkersvägen.
    Etapp 7 omfattar ett skogsparti som ligger söder om Ulleråkersvägen.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Arbetet utförs av Vattenfall Heat och pågår fram till september 2025 samt maj-september 2026

    Mer information

    Arbetet som sker påverkar inte allmänheten.

  5. Etapp 8: Hugo Alfvéns väg och Gottsunda allé (Bäcklösa)

    Etapp 8 omfattar en del av Vårdsätravägen, Hugo Alfvéns väg och Gottsunda allé fram till Dag Hammarskjölds väg.
    Etapp 8 omfattar en del av Vårdsätravägen, Hugo Alfvéns väg och Gottsunda allé fram till Dag Hammarskjölds väg.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) som ligger under Hugo Alfvéns väg och Gottsunda allé samt del av Vårdsätravägen ska flytta till ett nytt läge vid sidan av de kommande spåren. I denna etapp påverkas Vårdsätravägen från den korsning där Norbyvägen och Vårdsätravägen möts till den cirkulationsplats som finns där Vårdsätravägen och Hugo Alfvéns väg möts.

    Tidplan

    Arbetet startade i november 2024 och pågår till december 2026.

    Den del av Vårdsätravägen som nu är avstängd öppnar igen i slutet av juni. Arbeten på Vårdsätravägen har tagit längre tid än förväntat på grund av oförutsedda markförutsättningar. Under april-juni återstår att åtgärda VA-ledningar till privata fastigheter från huvudledning, ombyggnad, rivning och nyanläggning av fjärrvärme, återbyggnad av vägkroppen och asfaltering och linjemålning för att återställa vägen.

    När arbeten på Vårdsätravägen är klara kommer en fjärrvärmeledning i norra delen av Hugo Alfvéns väg rivas. Omledningen via Bernadottevägen kommer finnas kvar till september 2026.

    Under april - september utförs arbeten med flytt av högspänningskabel för regionnätet på Gottsunda allé vid Bäcklösadiket. Under augusti - december utförs arbeten med uppdimensionering av Bäcklösadikets väg under Gottsunda allé för att förhindra översvämningar vid stora regnfall.

    Det här händer i området

    Vårdsätravägen
    • Vägen är helt avstängd för både bil- och cykeltrafik mellan rondellen vid Hugo Alfvéns väg och Norbyvägen. Vägen öppnar igen i slutet av juni 2026.
    • Biltrafik leds om via Bernadottevägen.
    • Gång- och cykeltrafik har skyltad omledning.

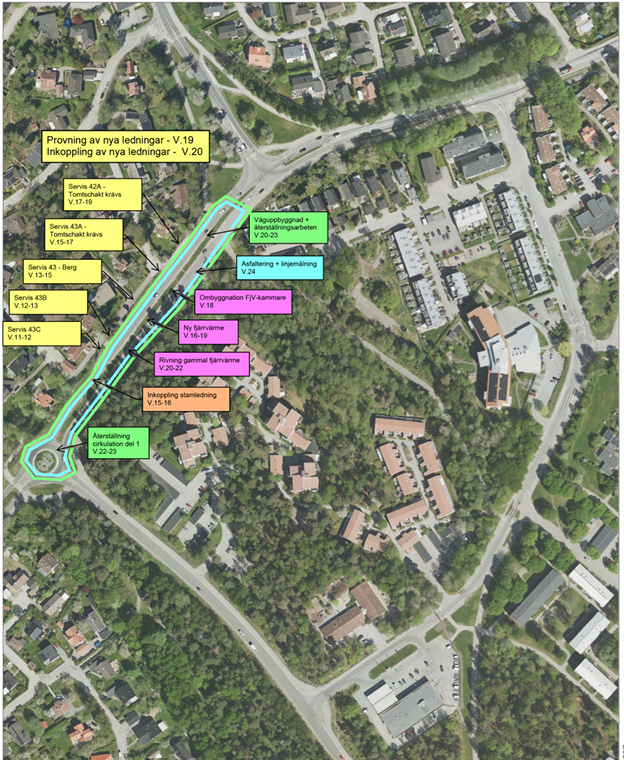

    Arbeten som återstår under april-juni är markerade på en karta och visar bland annat fastigheter som ska få återanslutning till huvudnätet

    Kvarstående arbeten på Vårdsätravägen april-juni 2026 innefattar bland annat arbeten medfjärrvärme och återanslutning av ledningar till huvudnät.

    Gång- och cykelvägen mellan Gottsunda centrum och Bandstolsvägen

    Det finns fortfarande avstängningar runt de öppna schakten i området.

    Musikvägen / Hugo Alfvéns väg / Gottsunda allé
    • Grävarbeten pågår. Rondellen är borttagen och korsningen fungerar nu som en fyrvägskorsning med avstängningar på plats.
    • Gång- och cykeltrafik är avstängd norr om korsningen och leds runt arbetsområdet.
    Gottsunda allé, Bäcklösa
    • Kortare förberedande arbeten inför kommande avstängning kan pågå på gång- och cykelvägen längs Gottsunda allé i Bäcklösa.
    • Gottsunda allé är avstängd mellan cirkulationen på Dag Hammarsköljds väg och korsningen Genetikvägen/Vivelvägen. Mycket begränsad framkomlighet i området.  Följ skyltad omledning.
    • Gottsunda allé öppnar för trafik 11 april.
    • Avstängningar på tvärgator och gång- och cykelvägar fortlöper.
    • Läs mer om avstängning och omledningar på Gottsunda allé

    Så påverkas kollektivtrafiken

    Se hur busslinjer och hållplatser påverkas av arbetet på ul.se/uppsalautvecklas

    Buller

    I samband med att vi behöver spränga i området kommer buller att förekomma. Övrigt buller kopplat till vägarbeten kan också uppstå.

    Träd och växtlighet

    Vi försöker att påverka så få träd som möjligt längs spårvägssträckan och behålla de träd som växer där idag. Under arbetet tar vi endast ner de träd som direkt påverkas av arbetet. Inom arbetsområdet påverkas träd som växer i naturmark samt åtta träd som klassas som planterade gatuträd. Fyra av gatuträden har redan flyttats och växer nu längs Fålhagsleden.

    Längs Hugo Alfvéns väg planerar vi för en fyrradig allé. Längs Gottsunda allé planerar vi för en fyrradig allé fram till korsningen med Slädvägen. De nya träden planteras efter att spåren byggts.

    Träd och artskydd längs spårvägssträckan

    Störningar i vattenleverans

    Uppsala Vatten ansvarar för störningar i vattenleveransen som kommer
    att förekomma under arbetet. Besök uppsalavatten.se/sms och registrera ditt mobilnummer för att ta emot sms om driftstörningar. Kontakta Uppsala Vattens kundservice 018–727 94 00 om du har frågor.

  6. Etapp 11: Väg 255-Skåneresan

    Etapp 11 omfattar Väg 255 och Skåneresan. Väg 255 omfattar korsningen med Skåneresan samt cirka 250 meter norr om och 200 meter söder om korsningen. Skåneresan påverkas i sin fulla längd mellan Väg 255 och Stenbrohultsvägen.
    Etapp 11 omfattar Väg 255 och Skåneresan. Väg 255 omfattar korsningen med Skåneresan samt cirka 250 meter norr om och 200 meter söder om korsningen. Skåneresan påverkas i sin fulla längd mellan Väg 255 och Stenbrohultsvägen.

    Arbete vi ska utföra

    Väg 255 och Skåneresan ska delvis sänkas för att spårvägen ska kunna angöra depån och hållplatser i flackare lutning. Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Skåneresan ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Arbetet startade i januari 2025 och pågår till april 2026.

    Det här händer vecka 15

    Väg 255 – omledning och nytt läge
    • Vi städar och iordningställer inför slutbesiktning.
    • Arbeten är pausade tills våren och värmen kommer. Då slutför vi sista asfalteringsarbetena.

    Så påverkas trafiken

    Trafiken längs väg 255 och Skåneresan kommer att påverkas under vägarbetena. Du som går, cyklar eller kör bil i området kan läsa mer om aktuella trafikavstängningar på vår sida om vägarbeten och avstängningar.

    Läs om hur trafiken påverkas av arbetet på väg 255 och Skåneresan

    Så påverkas kollektivtrafiken

    Se hur busslinjer och hållplatser påverkas av arbetet på ul.se/uppsalautvecklas

    Buller

    Buller kopplat till vägarbeten kan förekomma.

    Träd och växtlighet

    Vi försöker att påverka så få träd som möjligt längs spårvägssträckan och att behålla de träd som växer där idag. Träd som idag växer i skogspartierna intill väg 255 och Skåneresan där omledningsvägarna ska dras och där ledningarna ligger i marken kommer att tas ner.

    Vi planerar att i framtiden ha en fyrradig allé längs med Skåneresan. En tvåradig allé planteras i samband med att spåren är anlagda. De två yttre trädraderna planteras i samband med att de sydöstra stadsdelarna utvecklas.

    Träd och artskydd längs spårvägssträckan

    Så kan depån där spårvagnarna parkeras och underhålls se ut

    Spårvagnsdepån kommer vara en röd byggnad med platt tak. Här kan spårvagnar förvaras och underhållas.
    En depå för underhåll och parkering av spårvagnar kommer att byggas i sydöstra Uppsala i Sävja. Illustration av LundbergDesign med original av Tengbom. Läs mer om varför Sävja passar för spårvägsdepån.

Kommande arbeten

Inom kort startar arbeten inför spårvägen på fler platser i Uppsala. Vi planerar för att minska störningar och hålla byggtiden så effektiv som möjligt.

  1. Etapp 2: Sjukhusvägen

    Etapp 2 omfattar Sjukhusvägen från korsningen Munkgatan till korsningen Dag Hammarskjölds väg.
    Etapp 2 omfattar Sjukhusvägen från korsningen Munkgatan till korsningen Dag Hammarskjölds väg.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Sjukhusvägen ska flytta till ett nytt läge vid sidan av de kommande spåren. Sjukhusvägen är trång och för att få plats kommer gatan breddas in mot fastigheter i området. Påverkan på omgivningen kommer vara märkbar och kravet på framkomlighet är hög.

    En gammal strålningsbunker ska rivas och material forslas bort i höjd med Sleven Säfwenbergs väg. Cykel- och gångtrafik kommer att ledas om.

    Tidplan

    Arbetet med rivning och bortforsling av material från gammal strålningsbunker påbörjas i maj 2026.

    Vi planerar att starta arbetet med ledningsflyttar i augusti 2026. Entreprenaden beräknas pågå till augusti 2027.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

    Andra arbeten

    Från februari 2026 är infarten till Uppsala Science Park från Sjukhusvägen stängd för fordonstrafik. Anledningen är ett pågående arbete med kulverten som löper under Sjukhusvägen. Arbetet utförs av Region Uppsala och är inte är en del av arbetet med spårvägen. Infarterna till Uppsala Science Park från Dag Hammarskjölds väg är öppna som vanligt.

    Så kan Sjukhusvägen se ut med spårväg

    1 av 2
    Så ser Sjukhusvägen ut idag, utan spårväg.
    Sjukhusvägen idag, innan spårväg byggs. Nästa bild visar hur Sjukhusvägen kan se ut med spårväg.
  2. Etapp 6: Vårdsätravägen

    Etapp 6 omfattar Vårdsätravägen från korsningen Torgny Segerstedts allé till strax efter korsningen Bernadottevägen.
    Etapp 6 omfattar Vårdsätravägen från korsningen Torgny Segerstedts allé till strax efter korsningen Bernadottevägen.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Vårdsätravägen ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi planerar att starta arbetet i november 2026. Arbetet beräknas att pågå till januari 2028.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

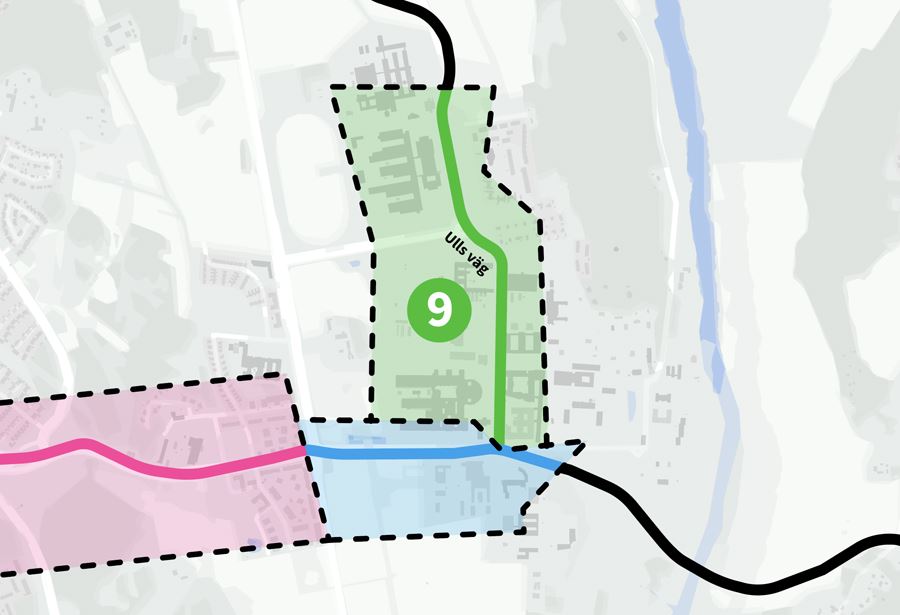

  3. Etapp 9: Ulls väg

    Etapp 9 omfattar Ulls väg från i höjd med statens veterinärmedicinska anstalt ned till korsningen med Ulltuna allé.
    Etapp 9 omfattar Ulls väg från i höjd med statens veterinärmedicinska anstalt ned till korsningen med Ulltuna allé.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Ulls väg ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi planerar att starta arbetet under augusti 2026. Entreprenaden pågår till december 2027.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

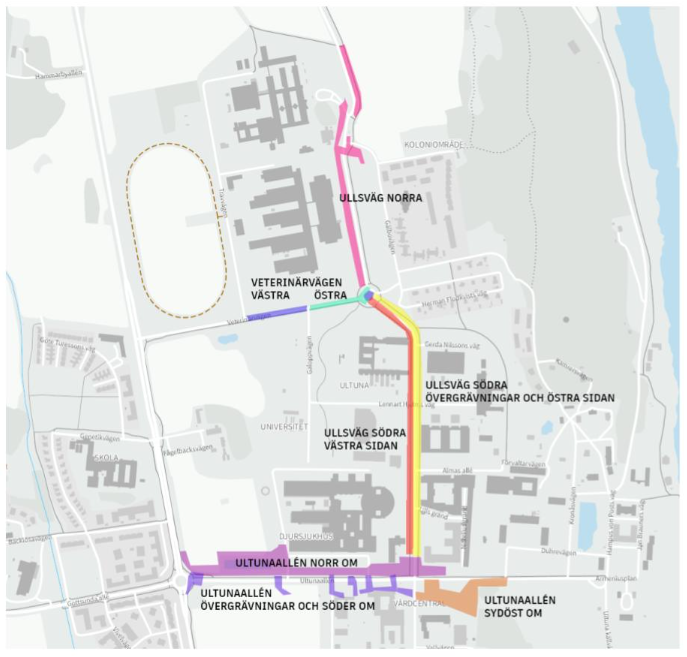

  4. Etapp 10: Ultunaallén

    Etapp 10 omfattar Ultunaallén från Dag Hammarskjölds väg till fram till korsning med Ulls väg. Efter korsningen påverkas naturmarken söder om Ulltunaallé fram till Fyrisån.
    Etapp 10 omfattar Ultunaallén från Dag Hammarskjölds väg till fram till korsning med Ulls väg. Efter korsningen påverkas naturmarken söder om Ultunaallé fram till Fyrisån.

    Arbete vi ska utföra

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) under Ultuna allén ska flytta till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Vi planerar att starta arbetet under augusti 2026. Entreprenaden pågår under cirka 13 månader till september 2027.

    Mer information

    Mer information om arbetet och hur det påverkar trafiken kommer närmare starten för etappen.

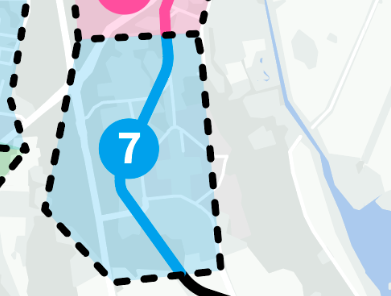

  5. Etapp 7: Ulleråker, teststräcka för spår

    Etapp 7: Ulleråker

    Arbete vi ska utföra

    Under våren startar vi arbetet med att bygga teststräckor för spår och växtbäddar inför den kommande spårvägen.

    Syftet med teststräckorna- och bäddarna är att i ett tidigt skede kunna utvärdera olika arbetsmetoder, växtunderlag, material och konstruktioner som behövs när spårvägen ska byggas. Genom att testa i mindre skala kan vi säkerställa hållbara och effektiva lösningar innan det stora arbetet drar igång.

    Avstängning av Morgondrömsvägen

    Arbetet med att anlägga teststräckorna för spår kommer att utföras på Morgondrömsvägen, som behöver vara delvis avstängd för trafik under byggtiden. Vägen stängs av mellan Ulleråkersvägen och Bergtrollsvägen och vi planerar att starta arbetet i april.

    Vid sidan av Morgondrömsvägen, vid det kommande Vinghästtorget, kommer vi att under några år framöver testa olika gräs- och fröblandningar för de gröna spår som planeras för spårvägen.

    Vi utvärderar växterna för vi för att hitta de växter som fungerar allra bäst här i Uppsala.


    Varför gör vi detta? Testbäddarna hjälper oss att:

    • pröva olika tekniska lösningar i verklig miljö
    • utvärdera hur växtlighet och markmaterial
      fungerar tillsammans med spårvägens konstruktioner
    • optimera framtida arbetsmetoder för att minska störningar när den riktiga spårvägen byggs

    Arbetet är en viktig del av förberedelserna inför spårvägen och bidrar till en trygg och välfungerande byggprocess längre fram.

    Tidplan

    Arbetet med teststräckan startar i april 2025 och pågår till hösten 2026. Då öppnas vägen upp för gång- och cykeltrafik men den kommer att vara fortsatt avstängd för biltrafiken.

    Testbäddarna för växter kommer att vara kvar under flera år framöver så att vi kan utvärdera och följa upp.

    Det handlar om ledningsarbeten på Torgny Segerstedts allé, mellan korsningen Rosendalsvägen och Vårdsätravägen. Vi kommer också att göra ett mindre arbete vid korsningen Torgny Segerstedts allé och Gerd Enequists gata.

    Det här händer i april

    Vi startar med att etablera arbetsområdet och stänger då av Morgondrömsvägen.

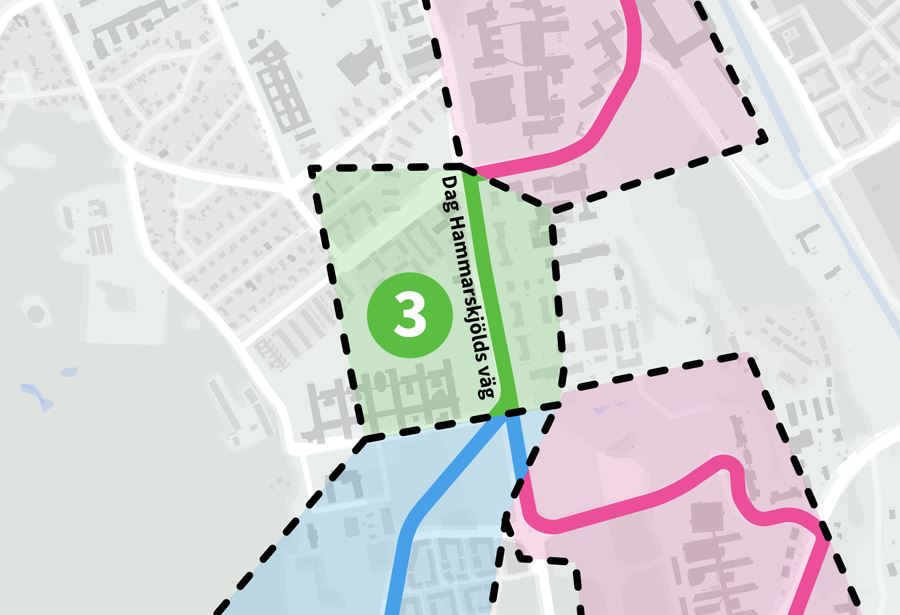

  6. Etapp 3: Dag Hammarskjölds väg, GC-tunnel

    Dag Hammarskjölds väg

    Arbete vi ska utföra

    Under våren startar vi arbetet med att förlänga gång- och cykeltunneln under Dag Hammarskjölds väg. Tunneln förlängs med cirka 4 meter för att anpassas till förändringar i området och skapa en tryggare och mer funktionell passage för alla som går och cyklar.

    I samband med ombyggnaden tas den lanternin som idag släpper in dagsljus bort. För att stärka tryggheten och säkerheten arbetar vi därför med att förbättra belysningen och den visuella orienterbarheten i tunneln.

    När den byggda delen är klar kommer tunneln att få en konstnärlig gestaltning. Konstnären utses under april och tilldelningsbeslutet planeras till den 3 april.

    Varför gör vi detta? Arbetet hjälper oss att:

    • skapa en tryggare och mer välbelyst tunnel för gående och cyklister
    • förbättra framkomligheten och anpassa tunneln till den nya utformningen i området
    • möjliggöra en konstnärlig gestaltning som bidrar till en mer trivsam miljö

    Förändringarna är viktiga för att öka både upplevd och faktisk säkerhet i tunneln och för att stärka infrastrukturen i området på lång sikt.

    Tidplan

    Arbetet startar under våren 2026 och beräknas pågå fram till årsskiftet 2026/2027.

    Det här händer i april

    • Vi startar arbetet med att etablera arbetsområdet.
    • Lanterninen tas bort som en del av förberedelserna för förlängningen.

Färdiga arbeten

Här hittar du alla arbeten som är färdiga.

  1. Etapp 3: Dag Hammarskjölds väg, ledningsflyttar

    Etapp 3 omfattar flytt av ledningar på Dag Hammarskjölds väg från korsningen Sjukhusvägen till korsningen Husargatan.
    Etapp 3 omfattade flytt av ledningar på Dag Hammarskjölds väg från korsningen Sjukhusvägen till korsningen Husargatan.

    Arbeten som har gjorts

    Ledningar (vatten, avlopp, fjärrvärme, fiber, el och dagvatten) som ligger under Dag Hammarskjölds väg flyttades till ett nytt läge vid sidan av de kommande spåren.

    Tidplan

    Arbetet startade i september 2024 och pågick till slutet av oktober 2025.

    Träd och växtlighet

    Träden längs Dag Hammarskjölds vägs mittrefug och västra sida har tagits ner eller flyttats. Nedtagna träd har antingen lagts i faunadepåer eller körts till kommunens träverkstäder för att omvandlas till parkbänkar, fågelholkar eller flis till naturstigar. De 14 träd som flyttats från Dag Hammarskjölds väg står nu längs Fålhagsleden. Framtidens Dag Hammarskjölds väg kommer att kantas av en treradig allé. De nya träden planteras efter att spåren byggts.

    Så kan Dag Hammarskjölds väg se ut med spårväg

    Visionsbild av två spårvagnar som möts på Dag Hammarskjölds väg. Mellan spåren är det gräsmatta.
    Spårvagnar möts på Dag Hammarskjölds väg. Illustration av LundbergDesign.

Tidplan för arbetet med spårvägen

Ta del av kommande milstolpar och viktiga händelse kopplat till spårvägen.

Därför flyttar vi ledningar i marken

Nu flyttar vi ledningar som ligger i marken där spårvägen ska gå är för att vi lättare ska kunna komma åt dem vid till exempel reparationer, utan att behöva riva upp spår. Många ledningar är också gamla och behöver bytas ut.

Bro för spårväg mellan Ultuna och Nåntuna

En ny gång-, cykel- och spårvägsbro ska byggas över Fyrisån i höjd med Ultuna och Nåntuna. Bron kommer länka samman den östra och västra sidan av Uppsala på ett nytt sätt och öppna upp för resor till den framtida järnvägsstationen i Bergsbrunna.

Stadsutveckling längs spårvägen

Längs spårvägssträckan finns flera stadsdelar och i framtiden ska ytterligare områden utvecklas. Nya bostäder, skolor och vårdinrättningar ska byggas. Plats ska också skapas för företag och verksamheter.

Mer om spårvägen i Uppsala

Möten och dialoger om spårvägen

Ta del av de dialoger och möten som planeras och som genomförts under arbetet med Uppsala spårväg. Genom samtal, informationsmöten och öppna träffar skapas möjligheter för invånare och andra berörda att få information och ställa frågor om arbetet.

Därför bygger vi spårväg

En modern spårväg rymmer många resenärer, är tillgänglig och erbjuder ett bekvämt resande.

Så blir framtidens spårväg

Var ska spårvägen gå och var kommer de framtida hållplatserna att ligga? Här kan du ta del av information om framtidens spårväg.

Natur och vatten längs spårvägen

Spårvägen ska göra Uppsala till en ännu bättre stad att leva, verka och bo i. Därför är det viktigt för oss att spårvägen påverkar miljön så lite som möjligt.

Detaljplaner, beslut och rapporter om spårvägen

Ta del av detaljplanerna som rör spårvägen och spårvagnsdepån, de politiska beslut som tagits och läs rapporter som legat till grund till valet av spårväg som transportmedel.

Kostnader och finansiering av spårvägen

Uppsala kommun, Region Uppsala och staten delar på kostnaderna för spårvägen. Här kan du läsa om hur spårvägen finansieras och om beräknande kostnader för den.

Kontakta oss om spårvägen

Här hittar du information om hur du kan kontakta oss samt information om hur vi är organiserade.

Vägarbeten och avstängningar

I samband med vi bygger Uppsala spårväg kommer många människor som lever, bor och verkar i Uppsala att påverkas av det arbete som sker. Håll dig uppdaterad om pågående vägarbeten och avstängningar.
